【汛期台风应对】建筑工地防汛防台管理策略交流
李攀增

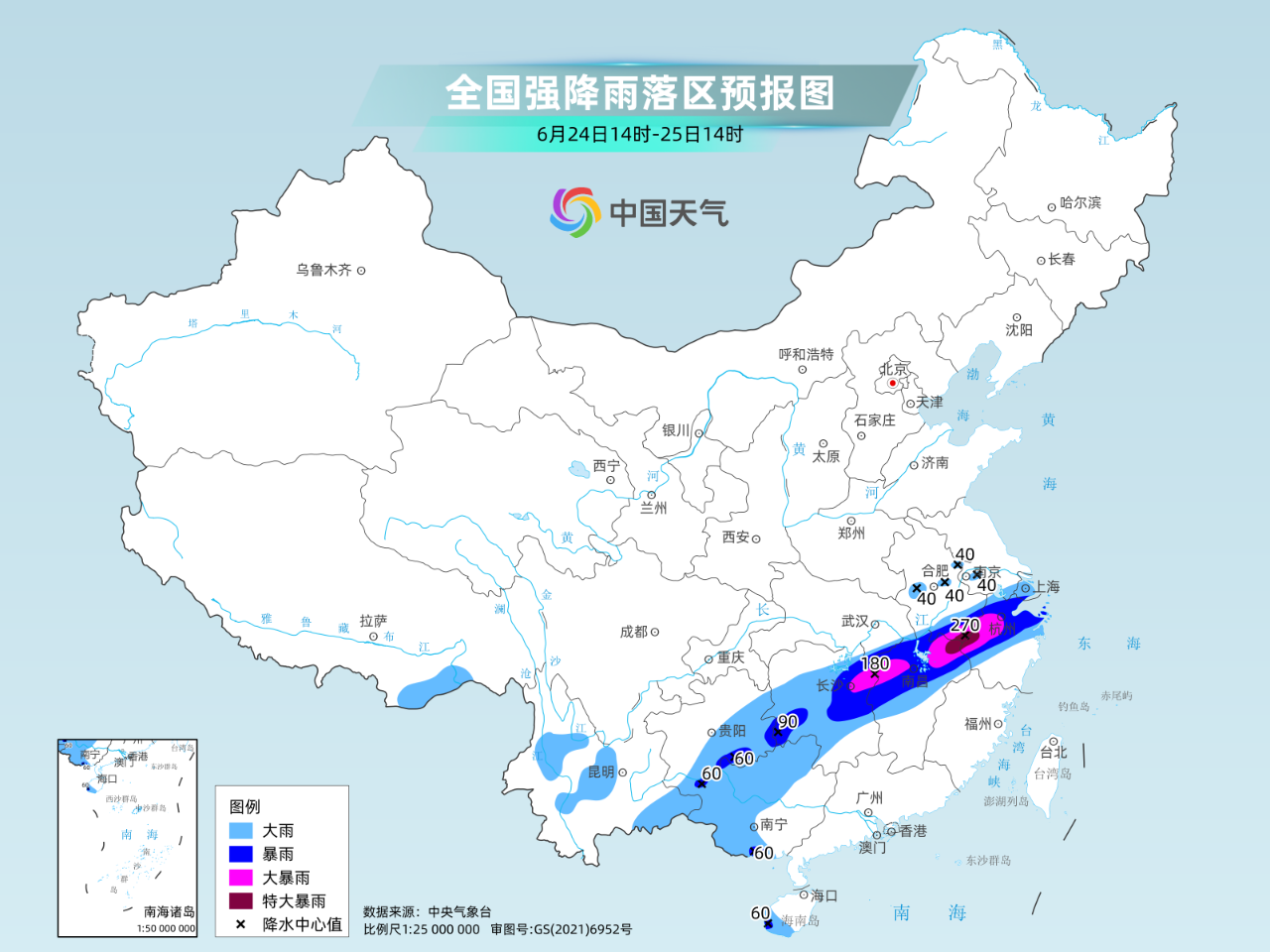

发布于:2024-06-24 18:28:436月17日以来,长江中下游地区出现持续强降雨天气,安徽、浙江、江西、湖北、湖南等地部分地区累计降雨量有200~400毫米,湖南常德、安徽黄山等局地达500~713毫米。
刚刚,中央气象台将暴雨橙色预警升级为最高级别的红色预警,这也是今年来首个暴雨红色预警。
汛期台风频发,工地安全面临严峻考验。政府加强监管指导,项目部紧急部署:加固设施,疏通排水,储备物资,开展应急演练。智控系统预警,确保信息畅通。
除了常见的防汛抗台手段,是否有其他成功案例或创新管理技巧减轻自然灾害影响?
来自深圳某项目的防汛防台优秀案例分享:
智能监测预警系统:项目安装了气象预警系统并与地方气象站数据对接,一旦预测到台风来临,系统自动触发预警,项目管理团队可提前24小时收到通知,迅速启动应急预案。
临时加固技术创新:采用可快速拆装的防风墙系统,这种墙体设计能在接到预警后短时间内安装完成,有效阻挡强风,台风过后亦可快速拆除恢复施工,既保证安全又减少停工损失。
防汛主要关注的事项,一个是在头,一个是在尾。就头来讲,高效通畅的排水措施能够有效防止工地被“淹”,而对于尾,其实更多的是在如果被淹,怎么去保障人员安全。所以,可以借鉴上海某项目的管理经验:
立体排水系统:鉴于上海地区地下水位高,该工地建立了多层次排水系统,包括地下排水沟、地面排水渠及临时泵站,确保强降雨时工地不积水。
人员疏散与安置:与周边学校和体育馆提前协商,作为紧急疏散点,并安排专车待命,确保一旦需要疏散,人员能够迅速且有序地转移至安全地点。
