建设工程项目专项验收工作全流程指导手册
第一章 总则
1.1 专项验收的重要性
建设工程专项验收是确保工程质量安全、功能完备、合规合法的重要环节,是项目竣工验收和交付使用的前提条件。专项验收工作贯穿工程建设全过程,从基础施工到最终竣工,涉及规划、消防、人防、环保等多个专业领域。
1.2 专项验收的法律依据
专项验收工作主要依据以下法律法规:
《中华人民共和国建筑法》
《建设工程质量管理条例》
《城乡规划法》
《消防法》
《人民防空法》
各专业验收规范及标准等
1.3 专项验收的基本原则
1.3.1 依法依规:严格按国家及地方相关规范执行
1.3.2 专业负责:各专业验收由相应主管部门组织实施
1.3.3 过程控制:验收工作贯穿工程建设全过程
1.3.4 闭环管理:发现问题必须整改到位并复查
第二章 各专项验收详解
2.1 规划验线
2.1.1 验收内容
① 建筑物定位坐标复核
② 建筑红线控制点校验
③ 地下室轮廓线确认
④ 建筑±0.00标高测定
2.1.2 验收时间
① 基础施工完成后
② 主体结构施工前

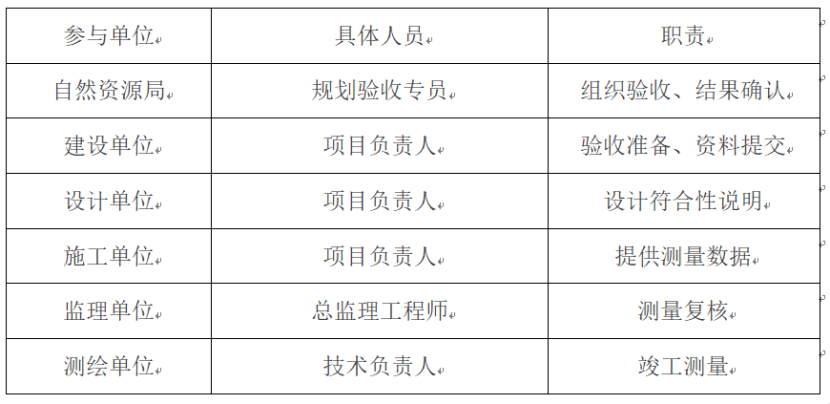

2.1.3 参与单位及职责
2.1.4 验收流程
① 施工单位完成自检测量
② 监理单位复核测量数据
③ 提交《建设工程规划验线申请表》
④ 自然资源局3个工作日内组织现场验收
⑤ 使用全站仪进行坐标复核
⑥ 出具《建设工程规划验线确认书》
2.1.5 注意事项
① 测量仪器必须经计量检定合格
② 坐标误差控制在±5cm以内
③ 遇特殊地质情况需提前报备
④ 验线不通过不得进行下道工序
2.2 规划验收
2.2.1 验收内容
① 建筑外轮廓与审批图纸一致性
② 建筑面积、层高、外立面效果
③ 配套设施(停车位、绿地率等)
④ 规划条件落实情况
2.2.2 验收时间
① 工程竣工后
② 综合验收前

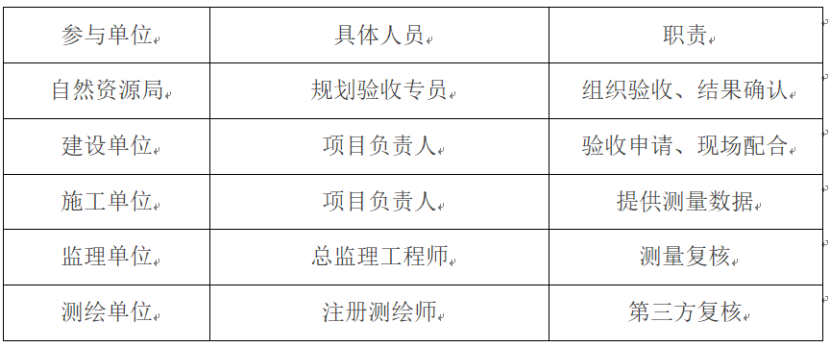

2.2.3 参与单位及职责
2.2.4 验收流程
① 委托测绘单位完成竣工测量
② 准备全套报验资料
③ 提交规划验收申请
④ 自然资源局组织现场核查
⑤ 无人机航拍比对审批图纸
⑥ 出具《建设工程规划验收合格证》
2.2.5 注意事项
① 建筑面积误差超3%需补缴规费
② 外立面变更需提前办理变更手续
③ 配套设施必须按规划要求建设
④ 验收前需完成所有违建整改
2.3 电梯验收
2.3.1 验收内容
① 电梯井道尺寸复核(垂直度、净空尺寸)
② 电梯导轨安装质量检查(垂直度、间距、固定强度)
③ 电梯机房设备验收(主机、控制柜、应急装置)
④ 电梯门系统测试(开关门动作、安全保护装置)
⑤ 电梯运行性能测试(平层精度、运行噪音、制动效果)
⑥ 安全装置有效性验证(限速器、缓冲器、急停开关)
2.3.2 验收时间
① 井道土建完成后(电梯安装前)
② 电梯安装调试完成(正式运行前)

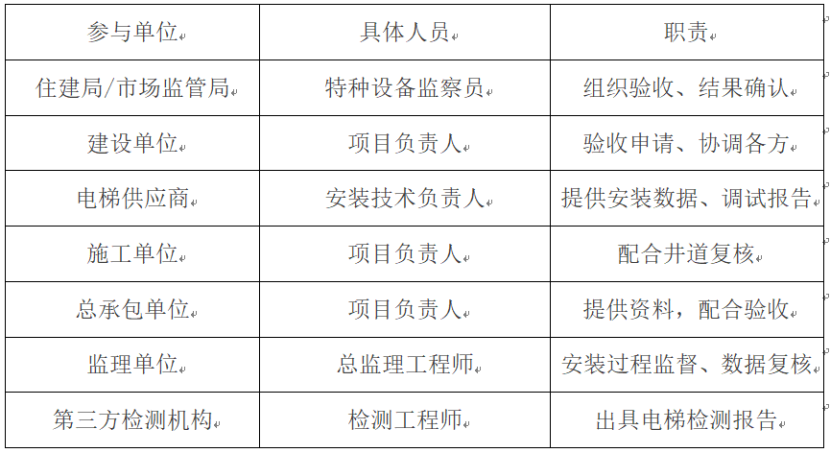

2.3.3 参与单位及职责
2.3.4 验收流程
① 施工单位完成电梯安装自检
② 监理单位核查安装质量及调试记录
③ 提交《电梯安装工程验收申请表》
④ 主管部门5个工作日内组织现场验收
⑤ 使用激光测距仪、水平仪等检测设备复核
⑥ 运行测试(空载、满载、紧急制动等)
⑦ 出具《电梯专项验收合格证明》
2.3.5 注意事项
① 检测仪器需在检定有效期内
② 垂直度偏差≤1/1000,层门间隙≤5mm
③ 安全装置必须100%有效触发
④ 验收不合格需整改后重新报验
⑤ 未取得合格证明不得投入使用
(注:可根据地方规范调整具体参数及流程)
2.4 消防验收
2.4.1 验收内容
① 消防系统完整性检查(消火栓、喷淋、报警、防排烟等)
② 消防水源及供水能力测试(消防水池、水泵、稳压装置)
③ 火灾自动报警系统联动测试(探测器、手报、声光报警)
④ 防排烟系统功能验证(风机、风阀、正压送风)
⑤ 应急照明及疏散指示系统测试(切换时间、照度)
⑥ 防火分隔及消防通道检查(防火门、防火卷帘、疏散宽度)
⑦ 灭火器配置及消防电气检测(类型、数量、配电合规性)
2.4.2 验收时间
① 消防设施安装完成后(系统调试完毕)
② 项目整体竣工前(综合验收阶段)

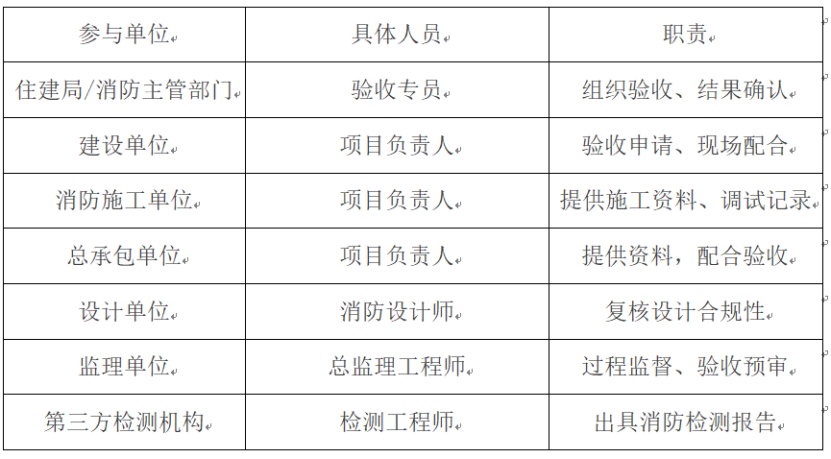

2.4.3 参与单位及职责
2.4.4 验收流程
① 施工单位完成消防系统自检及调试
② 监理单位核查施工质量及检测数据
③ 提交《建设工程消防验收申请表》及相关资料
④ 消防部门10个工作日内组织现场验收
⑤ 进行系统功能测试(联动、水压、排烟等)
⑥ 验收合格后出具《建设工程消防验收意见书》
2.4.5 注意事项
① 所有消防产品需提供合格证及3C认证
② 消火栓静压≥0.15MPa,动压≥0.35MPa
③ 火灾报警系统误报率≤3%
④ 防排烟系统需在30s内启动
⑤ 验收不合格需限期整改并重新申报
⑥ 未通过验收严禁投入使用
(注:具体参数依据《建筑设计防火规范》GB50016及地方消防技术标准调整)
2.5 人防验收
2.5.1 验收内容
① 人防结构验收(墙体厚度、混凝土强度、防护密闭性)
② 防护设备安装检查(防护门、密闭门、防爆地漏)
③ 通风系统测试(滤毒通风、清洁通风、超压排风)
④ 给排水系统验收(防爆波阀门、战时水箱、污水集水井)
⑤ 电气及通信系统检查**(战时配电、应急照明、警报系统)
⑥ 出入口及疏散通道验收**(宽度、防护密闭措施)
⑦ 平战转换措施核查(战时封堵构件、转换预案)
2.5.2 验收时间
① 主体结构施工完成后(人防区域封顶前)
② 人防设备安装调试完成(竣工验收前)

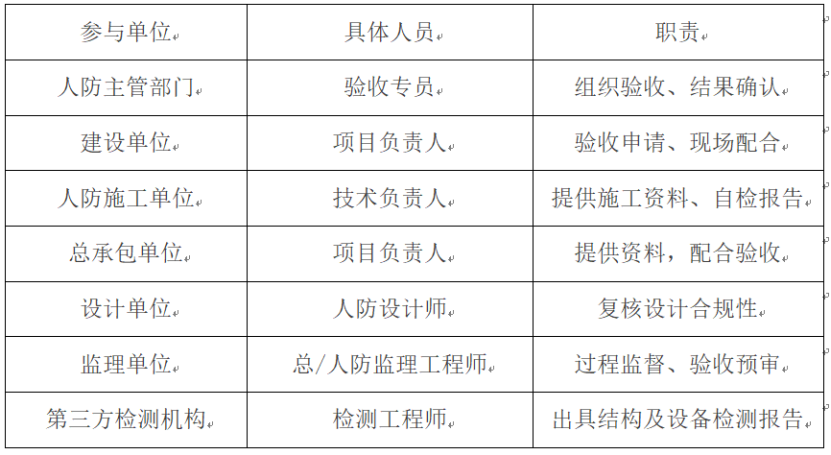

2.5.3 参与单位及职责
2.5.4 验收流程
① 施工单位完成人防工程自检及设备调试
② 监理单位核查施工质量及检测数据
③ 提交《人防工程专项验收申请表》及相关资料
④ 人防办7个工作日内组织现场验收
⑤ 进行防护设备启闭测试、通风系统运行试验
⑥ 验收合格后出具《人防工程验收合格证明》
2.5.5 注意事项
① 防护门密闭性需满足≤0.1L/(min·m²)漏气量
② 滤毒通风风量≥5次/h换气次数
③ 防爆波阀门启闭灵活,密封无渗漏
④ 战时水箱容积符合设计要求
⑤ 验收不合格需整改后重新报验
⑥ 未通过验收不得进行竣工验收备案
(注:具体标准依据《人民防空工程施工及验收规范》GB50134执行)
2.6 室内环境验收
2.6.1 验收内容
① 空气质量检测(甲醛、苯、TVOC、氨、氡等污染物浓度)
② 采光与照明验收(照度、均匀度、眩光控制)
③ 噪声控制检测(室内背景噪声、隔声性能)
④ 通风与空调系统测试(新风量、换气效率、温湿度控制)
⑤ 室内装饰材料环保性核查**(有害物质含量检测报告)
⑥ 无障碍设施验收(通道宽度、扶手高度、无障碍卫生间)
2.6.2 验收时间
① 装饰装修工程完成后(家具进场前)
② 工程竣工验收前(作为竣工备案必要条件)

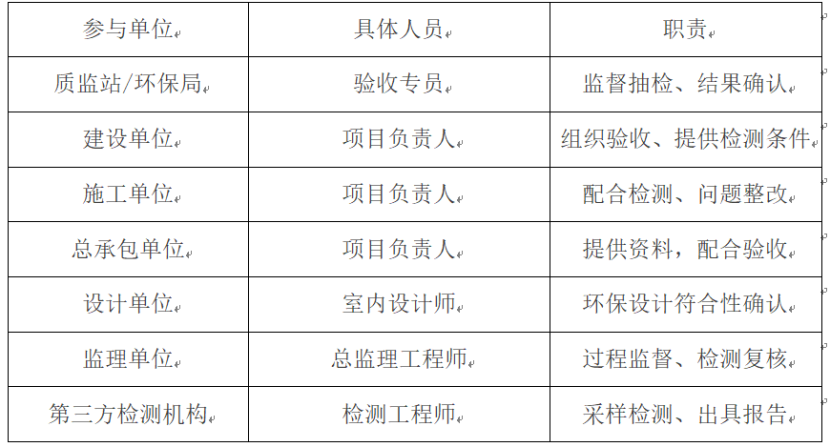

2.6.3 参与单位及职责
2.6.4 验收流程
① 封闭空间12小时后进行空气采样
② 使用专业设备检测光照、噪声、通风等参数
③ 核对装饰材料环保检测报告
④ 提交《室内环境检测申请表》
⑤ 主管部门5个工作日内审核检测数据
⑥ 出具《室内环境质量验收合格证书》
2.6.5 注意事项
① 甲醛浓度≤0.08mg/m³(Ⅰ类建筑)
② 昼间噪声≤45dB(A),夜间≤35dB(A)
③ 新风量≥30m³/(h·人)
④ 无机非金属材料放射性内照射指数≤1.0
⑤ 检测不合格需整改后复验
⑥ 未达标工程不得交付使用
(注:标准依据《民用建筑工程室内环境污染控制规范》GB50325执行)
2.7 建筑节能验收
2.7.1 验收内容
① 围护结构保温性能检测(外墙、屋面、门窗传热系数)
② 外窗气密性及节能性能验收(气密性等级、玻璃隔热性能)
③ 采暖与空调系统能效测试(设备能效比、系统运行效率)
④ 照明系统节能验收(照明功率密度、自动控制功能)
⑤ 可再生能源系统核查(太阳能、地源热泵等系统运行参数)
⑥ 保温材料防火性能检测(燃烧等级、防火隔离带设置)
2.7.2 验收时间
① 节能工程隐蔽前(如保温层施工完成后)
② 工程竣工验收前(作为竣工备案必要条件)

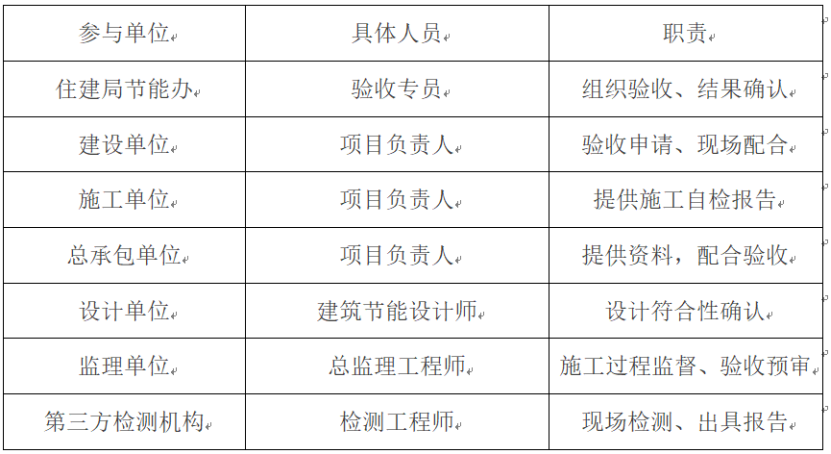

2.7.3 参与单位及职责
2.7.4 验收流程
① 施工单位完成节能工程自检
② 监理单位核查施工质量及检测数据
③ 提交《建筑节能工程验收申请表》
④ 节能办5个工作日内组织现场验收
⑤ 使用热工检测设备进行现场测试
⑥ 核对节能材料检测报告
⑦ 出具《建筑节能工程验收合格证明》
2.7.5 注意事项
① 外墙平均传热系数需符合设计要求(通常≤0.60W/(㎡·K))
② 外窗气密性不低于6级(GB/T7106标准)
③ 照明功率密度值不得超过标准规定值
④ 保温材料燃烧性能需达到A级或B1级
⑤ 检测不合格需整改后重新报验
⑥ 未通过验收不得进行竣工验收
(注:具体参数依据《建筑节能工程施工质量验收标准》GB50411执行)
2.8 无障碍设施验收
2.8.1 验收内容
① 无障碍通道验收(宽度、坡度、扶手设置)
② 无障碍出入口验收(门宽、门槛高度、坡道设置)
③ 无障碍电梯验收(轿厢尺寸、按钮高度、语音提示)
④ 无障碍卫生间验收(空间尺寸、安全抓杆、紧急呼叫装置)
⑤ 无障碍停车位验收(数量、位置、标识)
⑥ 无障碍标识系统验收(盲道连续性、标识清晰度)
2.8.2 验收时间
① 土建施工阶段(无障碍通道、坡道等基础施工完成后)
② 装修施工阶段(无障碍卫生间、电梯等设施安装完成后)
③ 工程竣工验收前(作为竣工备案必要条件)

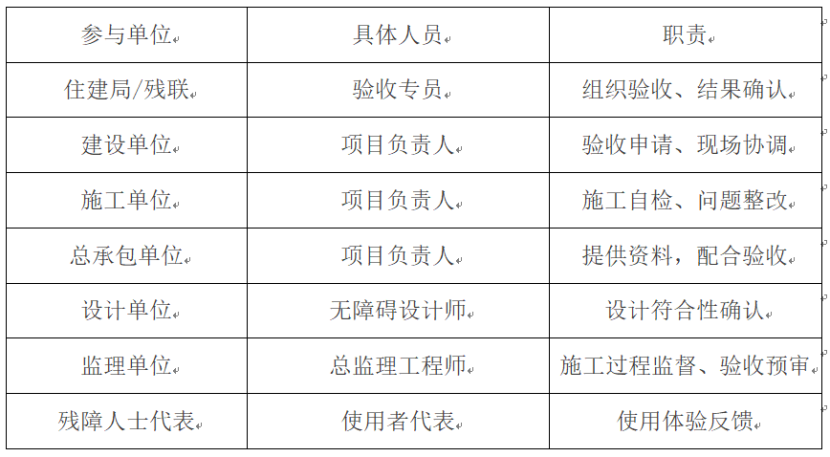

2.8.3 参与单位及职责
2.8.4 验收流程
① 施工单位完成无障碍设施自检
② 监理单位核查施工质量
③ 邀请残障人士代表进行试用体验
④ 提交《无障碍设施专项验收申请表》
⑤ 主管部门7个工作日内组织现场验收
⑥ 使用专业工具进行尺寸测量
⑦ 出具《无障碍设施验收合格证明》
2.8.5 注意事项
① 无障碍通道宽度≥1.2m,坡度≤1:12
② 无障碍门净宽≥0.8m,门槛高度≤15mm
③ 无障碍电梯轿厢尺寸≥1.4m×1.1m
④ 无障碍卫生间面积≥1.8m×1.8m
⑤ 无障碍停车位宽度≥3.5m,数量≥总车位2%
⑥ 盲道铺设应连续,避开障碍物0.5m以上
⑦ 验收不合格需限期整改并复验
(注:具体标准依据《无障碍设计规范》GB50763执行)
2.9 供电验收
2.9.1 验收内容
① 变配电系统验收(变压器、高低压柜安装质量及参数)
② 电缆敷设验收(路径、间距、防火措施)
③ 配电箱(柜)验收(安装规范、回路标识、保护措施)
④ 照明系统验收(回路划分、应急照明切换)
⑤ 防雷接地系统验收(接地电阻、等电位连接)
⑥ 电气设备调试报告核查(继保测试、空载/负载试验)
2.9.2 验收时间
① 隐蔽工程阶段(电缆敷设、接地装置施工完成后)
② 设备安装阶段(变配电设备就位调试后)
③ 工程竣工验收前(作为送电前置条件)
2.9.3 参与单位及职责
2.9.4 验收流程
① 施工单位完成电气系统调试
② 监理单位核查试验报告
③ 提交《供电工程验收申请表》及竣工图纸
④ 供电公司10个工作日内组织验收
⑤ 进行现场设备测试(耐压试验、继保测试等)
⑥ 核对设备出厂资料及试验报告
⑦ 出具《供电工程验收意见书》
2.9.5 注意事项
① 变压器空载损耗偏差≤+15%
② 电缆绝缘电阻≥0.5MΩ(1kV以下)
③ 接地电阻值≤4Ω(配电系统)
④ 应急照明切换时间≤5s
⑤ 高压设备安全距离符合GB50053要求
⑥ 验收不合格需整改后重新申请验收
⑦ 未通过验收严禁通电运行
(注:具体标准依据《电气装置安装工程验收规范》GB50303及当地供电部门规定执行)
2.10燃气验收
2.10.1 验收内容
① 燃气管道安装验收(材质、焊缝检测、防腐处理)
② 调压装置验收(安装位置、安全间距、运行参数)
③ 燃气计量装置验收(安装规范、铅封完整性)
④ 用气设备验收(燃烧器、熄火保护装置)
⑤ 报警系统验收(探测器布置、联动切断功能)
⑥ 通气密性试验(管道强度试验、气密性试验)
2.10.2 验收时间
① 隐蔽工程阶段(管道敷设完成后,回填前)
② 设备安装阶段(调压箱、计量表安装后)
③ 工程竣工阶段(正式通气前)

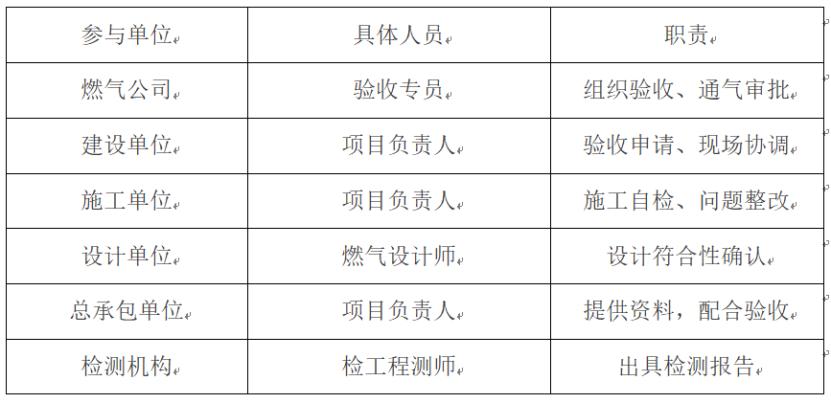

2.10.3 参与单位及职责
2.10.4 验收流程
① 施工单位完成管道压力试验
② 监理单位核查施工记录
③ 提交《燃气工程验收申请表》
④ 燃气公司7个工作日内组织验收
⑤ 进行气密性试验(24小时压降测试)
⑥ 检查安全警示标识设置
⑦ 出具《燃气工程验收合格证》
2.10.5 注意事项
① 钢管焊缝100%射线探伤(主干管)
② 埋地管道防腐层检测≥5000Ω·m²
③ 调压箱安全距离≥1.5m(建筑物)
④ 气密性试验压力≥设计压力1.15倍
⑤ 报警器安装高度距顶棚≤0.3m
⑥ 验收不合格需氮气吹扫后重新测试
⑦ 未经验收严禁通气使用
(注:具体标准依据《城镇燃气设计规范》GB50028及《城镇燃气输配工程施工及验收规范》CJJ33执行)
2.11 供水验收
2.11.1 验收内容
① 供水管道验收(材质、接口、压力试验)
② 水泵设备验收(安装质量、运行参数)
③ 水表验收(安装规范、铅封完整性)
④ 水质检测(浊度、余氯、微生物指标)
⑤ 消防供水系统验收(消火栓压力、水泵接合器)
⑥ 节水器具验收(水效标识、安装规范性)
2.11.2 验收时间
① 隐蔽工程阶段(管道敷设完成后,回填前)
② 设备安装阶段(水泵、水表安装后)
③ 工程竣工阶段(正式通水前)

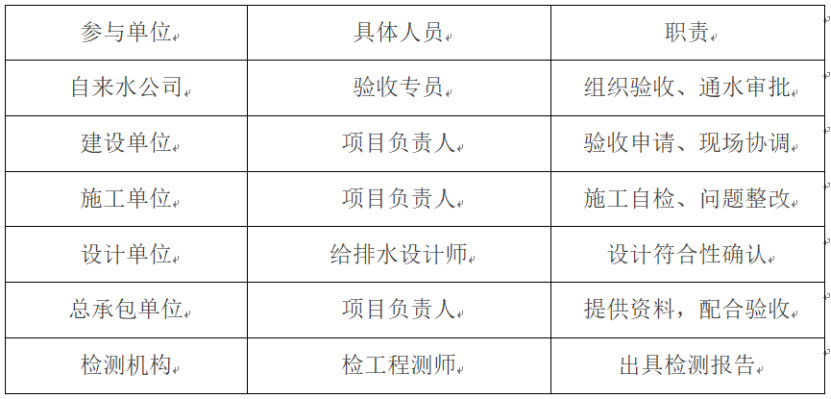

2.11.3 参与单位及职责
2.11.4 验收流程
① 施工单位完成管道压力试验
② 监理单位核查施工记录
③ 提交《供水工程验收申请表》
④ 自来水公司5个工作日内组织验收
⑤ 进行管道冲洗消毒
⑥ 水质采样检测
⑦ 出具《供水工程验收合格证》
2.11.5 注意事项
① 管道试验压力≥工作压力1.5倍
② 不锈钢管道焊缝100%探伤检测
③ 水泵运行噪声≤75分贝
④ 水质余氯含量≥0.05mg/L
⑤ 水表安装前需强制检定
⑥ 验收不合格需重新冲洗消毒
⑦ 未经验收严禁通水使用
(注:具体标准依据《建筑给水排水设计规范》GB50015及《生活饮用水卫生标准》GB5749执行)
2.12 防雷验收
2.12.1 验收内容
① 接闪装置验收(避雷针/带安装高度、材料规格)
② 引下线验收(间距、焊接质量、防腐处理)
③ 接地装置验收(接地电阻值、埋设深度)
④ 等电位连接验收(连接点数量、导通电阻)
⑤ 浪涌保护器验收(安装位置、参数匹配)
⑥ 电磁屏蔽验收(机房屏蔽措施、网格尺寸)
2.12.2 验收时间
① 基础施工阶段(接地装置施工完成后)
② 主体施工阶段(引下线敷设完成后)
③ 装修完成阶段(浪涌保护器安装后)

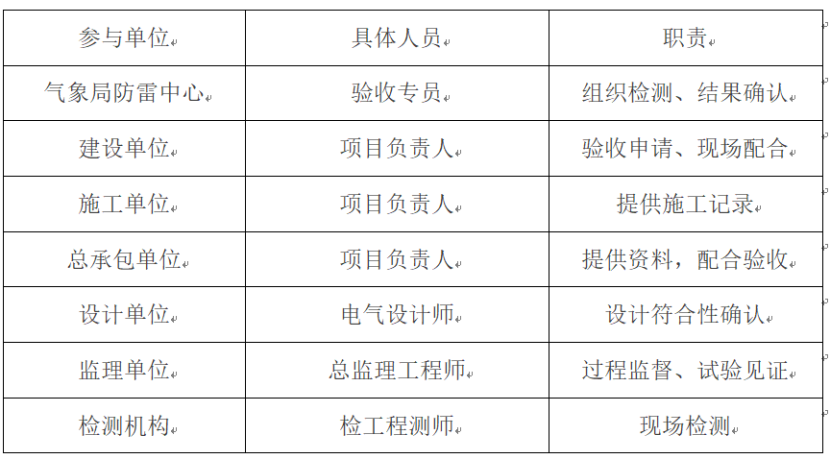

2.12.3 参与单位及职责
2.12.4 验收流程
① 施工单位完成防雷装置自检
② 监理单位核查隐蔽记录
③ 提交《防雷装置检测申请表》
④ 防雷中心5个工作日内现场检测
⑤ 使用接地电阻测试仪等设备检测
⑥ 出具《防雷装置验收合格证》
2.12.5 注意事项
① 一类建筑接地电阻≤10Ω
② 引下线间距≤12m(三类防雷)
③ 接闪带支架间距≤1m
④ 等电位连接过渡电阻≤0.03Ω
⑤ 浪涌保护器Uc值≥1.15U0
⑥ 检测不合格需增设接地极
⑦ 未经验收不得投入使用
(注:标准依据《建筑物防雷设计规范》GB50057执行)
2.13 工程档案预验收
2.13.1 验收内容
① 前期文件验收(立项、用地、规划等审批文件)
② 施工技术文件验收(施工组织设计、技术交底)
③ 质量保证文件验收(材料合格证、检测报告)
④ 施工记录验收(隐蔽工程记录、施工日志)
⑤ 监理文件验收(监理日志、质量评估报告)
⑥ 竣工图验收(图纸完整性、变更标注)
⑦ 竣工验收文件验收(各专项验收报告、备案文件)
2.13.2 验收时间
① 施工过程阶段(分部分项工程完成后)
② 竣工预验收阶段(竣工验收前1个月)
③ 竣工验收阶段(竣工备案前)

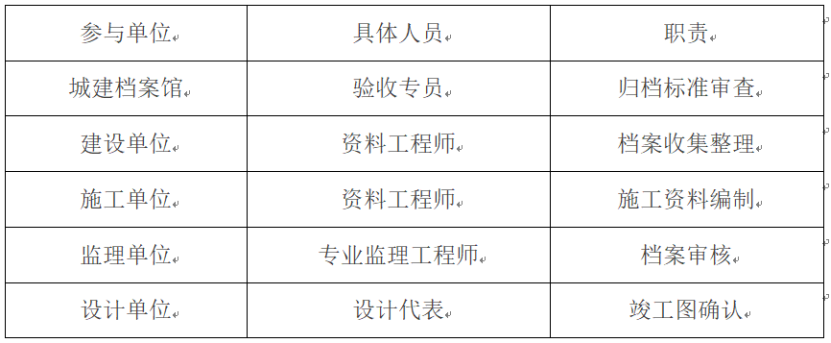

2.13.3 参与单位及职责
2.13.4 验收流程
① 施工单位完成资料组卷
② 监理单位审核资料完整性
③ 提交《工程档案预验收申请表》
④ 档案馆7个工作日内审查
⑤ 现场核查资料原件
⑥ 出具《工程档案预验收意见书》
2.13.5 注意事项
① 归档文件必须为原件
② 竣工图需加盖竣工图章
③ 组卷厚度≤40mm
④ 电子档案需同步报送
⑤ 资料缺项需15日内补正
⑥ 未通过预验收不得组织竣工验收
⑦ 档案验收是备案必要条件
(注:标准依据《建设工程文件归档规范》GB/T50328执行)
第三章 专项验收组织与管理
3.1 验收计划编制
① 根据工程进度编制验收计划
② 明确各项验收的前置条件
③ 合理安排验收时间节点
④ 预留整改和复验时间
3.2 验收资料准备
① 建立专项验收资料清单
② 确保资料的真实性和完整性
③ 提前准备电子版和纸质版
④ 重要资料备份存档
3.3 专项验收的总体流程
① 前期准备:各专项施工单位自检合格,检测报告齐全。
② 申请验收:建设单位向相关部门提交验收申请及资料。
③ 现场检查:验收单位实地核查,提出整改意见(如有)。
④ 整改复验:问题整改后申请复验。
⑤ 出具验收文件:验收合格后,取得相应验收证明。
3.4 常见问题处理
① 验收不合格的处理流程
② 争议问题的解决机制
③ 跨部门协调会议制度
④ 应急情况处理预案
3.5 注意事项
① 验收顺序:一般按“规划→消防→人防→节能→环保→竣工验收”进行。
② 资料归档:所有验收文件需妥善保存,用于工程备案。
③ 地区差异:不同城市可能有额外要求(如海绵城市、装配式建筑验收)。
④ 提前沟通:与各验收部门保持联系,避免因政策变动影响进度。
结语
专项验收是建设工程项目合法合规运营的关键环节。我监理单位应配合建设单位应提前制定验收计划,确保各专项工程符合标准,避免因验收延误影响项目交付。希望本文能为工程监理人员提供清晰的验收指引,助力项目顺利竣工!
全面,太到位了,值得学习
很全面 学到很多。
值得学习,非常全面
发布的很及时,全面,学习到很多!
写的真细,值得好好学习,现场验收流程很完整
感谢分享,值得学习
验收流程全面,值得学习巩固
全面 学习到很多
非常详细,学到很多进一步加强了我们现场工作能力
内容全面,值得学习借鉴。
通过这次学习,更加了解验收的注意事项和要点,值得推荐学习!
涵盖内容之全,解析之透彻,实用价值拉满,感谢作者慷慨分享,必须点赞!
内容丰富且实用,值得学习!
内容齐全,学习了
内容丰富且实用,值得学习!
通过这次学习,更加了解验收的注意事项和要点,值得推荐学习!
专项验收是建设工程项目合法合规运营的关键环节,验收流程清晰,收藏。
很全面,值得学习,谢谢分享!
内容全面,值得学习,感谢分享。
专项验收工作是工程项目的关键环节,感谢分享!
