后浇带相关#结构设计#
六儿
发布于:2025-02-27 08:14:121. 后浇带截断井字梁

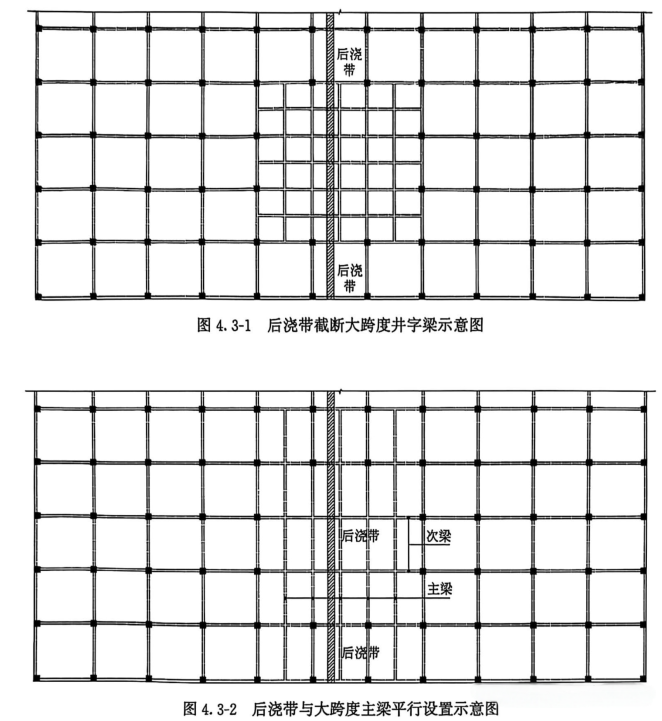

一些公共建筑,如医院门诊楼,当结构长度超过钢筋混凝土框架结构伸缩缝最大间距时,为控制结构裂缝通常设置后浇带以释放部分温度应力。当门诊大堂位于建筑中间位置且仅设置一条后浇带时(图 4.3-1), 后浇带会将门诊大堂上部大跨度井字梁截断,本层及以上楼层的施工荷载将由模板支撑承担,对施工非常不利,且存在安全风险。
2. 后浇带避开大跨度主梁的措施
为避免后浇带将大跨度主梁截断,宜采取措施,避免在大跨度主梁处设置后浇带。若结构平面受限,无法避开,可优化传力途径,采用单向主次梁楼盖结构,后浇带与大跨度主梁平行设置(图 4,3-2)。
3. 宜避免高支模工程
这种模板工程,费时费工,尤其应避免大跨度结构因后浇带延迟封闭导致结构本身不能形成承载能力,模板支撑体系需要承载多层施工荷载,导致施工安全隐患。
